Как составить строительную смету и пояснительную записку для оформления ипотеки

Смета на постройку дома и приобретение участка

Смета на постройку дома начинается с учета расходов на приобретение участка. В настоящее время есть только два законных способа приобрести участок земли в собственность: купить у прежнего владельца либо выкупить из государственной или муниципальной собственности.

Купить участок земли у частного владельца намного проще. Это не требует большого количества времени. Однако цена его может быть значительно выше, чем у равноценного участка в случае выкупа из государственной собственности.

Существует теоретическая возможность получить участок земли из государственной собственности бесплатно. Однако количество людей, имеющих на это законное право, ничтожно мало.

Чтобы купить земельный участок у собственника, с ним необходимо заключить письменный договор продажи в соответствии с требованиями, изложенными в § 7 главы 30 Гражданского кодекса Российской Федерации (ст. ст. 549-552, 554-557).

В договоре необходимо предусмотреть следующие условия:

  • предмет договора (четко указать данные, позволяющие установить соответствие земельного участка, подлежащего продаже: категорию земли, включая целевое назначение, площадь территории);
  • цену договора купли-продажи, согласованную обеими сторонами.

После согласования всех деталей договора купли-продажи и его подписания необходимо оформить государственную регистрацию перехода права собственности на землю.

Для этого нужно обратиться в соответствующий орган юстиции по месту расположения приобретаемого участка, представив следующие документы:

  • заявление о регистрации;
  • квитанцию об оплате регистрации;
  • договор купли-продажи;
  • документы, удостоверяющие личность покупателя;
  • кадастровый план.

Учреждение юстиции рассматривает принятые документы и в месячный срок выдает решение о государственной регистрации.

Орган юстиции ставит отметки на всех правоустанавливающих документах и после этого выдает свидетельство о государственной регистрации права собственности на земельный участок. На этом процедура приобретения земельного участка завершена.

Намного сложнее обстоит дело с выкупом участка из государственной собственности. Согласно законодательству, земельный участок, предназначенный для строительства, может перейти в частную собственность только в результате торгов (аукциона).

Приобретение земли производится в следующем порядке:

  • в местные органы самоуправления подается заявление с просьбой предоставить земельный участок для строительства жилого дома;
  • в специальной лицензированной организации заказывается топографический план данного участка;
  • после получения выкопировки из топографического плана подается заявление для выяснения отсутствия обременений, касающихся данного участка;
  • когда все вышеуказанные документы собраны, подается заявление об отсутствии (либо наличии) запретов на строительство на данном участке;
  • весь пакет документов представляется в местные органы исполнительной власти или самоуправления для вынесения окончательного решения.

Аукцион проводится в месячный срок после принятия решения о его проведении. Если кроме инициатора аукциона в течение месяца никто не изъявил желания участвовать, заявитель имеет право выкупить земельный участок, заплатив его номинальную стоимость.

Протокол результатов аукциона служит основанием для оформления договора купли-продажи земельного участка. На практике между победителем аукциона и местным органом власти заключается договор аренды сроком на три года. В течение этого времени застройщик обязан, возвести строения согласно целевому предназначению участка. Лишь после этого участок окончательно передается владельцу в частную собственность.

Примерные затраты на приобретение участка. Размер государственных пошлин на различные действия в отношении земли невелик. Но большинство мероприятий по оформлению права собственности на землю проводится лицензированными фирмами. Они взимают плату за услуги согласно собственным прейскурантам.

Преимущества ипотечного кредитования на строительство частного дома

Основные достоинства программы кредитования:

  1. Строительство частных домов можно сочетать с государственным субсидированием. Законодательство разрешает направить средства материнского капитала или программы «Молодая семья» на первоначальный взнос или погашение задолженности.
  2. Клиенты могут снизить процентную ставку, предоставив реквизиты своего зарплатного счета в Сбербанке.
  3. Максимальная сумма кредита не ограничена условиями банка. Если у соискателя есть созаемщик , то получить займ на крупную сумму проще в несколько раз.
  4. В случае одобрения, заемщику, при его согласии, дается кредитная карта с индивидуальным лимитом.

Строится дом долго, поэтому важно рассчитать собственные финансовые возможности, сопоставить достоинства и недостатки, и только после этого подать заявку

Пояснительная записка к проекту коттеджа как часть рабочего проекта

Данная документация разрабатывается на основе эскизного проекта для непосредственного осуществления комплекса строительных работ. По сути, можно сказать, что пояснительная записка к проекту коттеджа является текстовой формой проекта с включением основных технических показателей.

Этот документ лежит в основе рабочего проекта, а в свою очередь рабочего проекта представляет собой все необходимые данные для строительства. Сюда входят описание и объяснение типа постройки, определяется очерёдность работ, содержится описание архитектурного и композиционного решений, а также учтены вопросы транспортного обслуживания и выполнения работ расчётно-аналитической и проектно-конструкторской направленности в рамках инженерно-консультационных услуг.

Именно в рамках рабочего проекта решаются вопросы относительно организации рельефа, подготовительных мероприятий, а также непосредственно организации работ и стоимости их проведения.

Приобретение земельного участка и выполнение расчетов

Затраты на строительство, как правило, начинаются с включения в расходную часть документа стоимости земельного участка

Затраты на строительство, как правило, начинаются с включения в расходную часть документа стоимости земельного участка. Земля приобретается несколькими способами, не противоречащими законодательству:

  • выкуп участка у прежнего владельца;
  • выкуп из государственной собственности;
  • получить земельный участок в распоряжение бесплатно, при условии наличия свободной земли.

В момент приобретения земельного участка обязательно составьте договор, этот документ поможет избежать мошеннических операций и юридически обезопасит вас. Договор должен содержать:

  • предмет договора: целевое назначение участка, его категория и общую площадь;
  • цена участка, согласованная продавцами покупателем.
  • Когда сделка уже проведена, выполняется государственная регистрация перехода прав собственности.Для этого в юстицию подаются следующие документы:
  • заявление-регистрация;
  • квитанция об оплате за регистрацию участка;
  • договор купля-продажа;
  • паспорт и дополнительные документы подтверждающие личность;
  • кадастровый план.

Весь пакет документов принимается соответствующим органом и решение принимается в установленный законодательством сроком, который составляет один месяц.

Цена такого документа может варьироваться от 9 до 40 долларов, т.к. расчет зависит от количества позиций в документе. Срок составления документации от 1 дня, в зависимости от срочности.

Как составить пояснительную записку для банка

Пояснительная записка к смете отражает подробную информацию о вашей будущей недвижимости в целом, а не по отдельным работам и материалам.

Вид недвижимости Местонахождение Общая площадь Количество этажей Тип и параметры материалов и конструкций для каждого конструктивного элемента в отдельности: фундамента, «коробки», инженерного оборудования и отделки

Если к моменту предоставления в банк документов по недвижимости, ее строительство уже велось, необходимо указать, какие именно конструктивные элементы уже готовы.

ПРИМЕР ПРОЕКТА КОТТЕДЖА

1. Раздел «Схема планировочной организации земельного участка»

Этот раздел отражает схему расположения объектов строительства с коммуникациями на земельном участке.

Как правило, для индивидуального строительства, этот раздел необходим для получения разрешения на строительство (или реконструкцию) объекта.

Для разработки схемы планировочной организации земельного участка требуется топографическая съемка участка М 1:500 с подземными коммуникациями (при наличии) Схема планировочной организации земельного участка должна соответствовать градостроительному плану земельного участка, который выдается администрацией.

2. Раздел «Архитектурные решения»

Раздел «Архитектурные решения» отражает авторский замысел архитектурного объекта – его внешнего и внутреннего облика, пространственной, планировочной и функциональной организации. В него входят общие данные, планы этажей, фасады, архитектурные разрезы, план кровли, ведомости отделки, ведомости заполнения оконных и дверных проемов, 3D-модель, пояснительная записка и т.д.

В разделе «Конструктивные решения» содержатся чертежи технических строительных решений и конструкций: планы и сечения фундаментов, схемы расположения конструктивных элементов на разных отметках, планы расположения элементов перекрытий, планы перемычек, ведомости перемычек, схемы расположения элементов лестниц, площадок, планы расположения элементов крыши т.д. Все чертежи сопровождаются спецификациями материалов и необходимыми ведомостями.

4. Раздел «Электроснабжение, электроосвещение»

Раздел «Электроснабжение, электроосвещение» содержит чертежи технических решений по электрооборудованию объекта: принципиальные электрические схемы, схемы размещения силового и электротехнического оборудования, молниезащита и т.д.

Пример пояснительной записки к проекту

Строительству частного дома всегда предшествует составление проекта. Именно проект позволяет получить общее представление о будущем объекте, осуществить расчёты необходимых затрат, провести ряд согласовательных мероприятий с профильными органами, а также получить необходимую документацию, согласно которой можно будет осуществлять контроль за выполняемыми работами. Одним из основополагающих документов на стадиях эскизного и рабочего проекта является пояснительная записка к проекту дома. В чём значение такого документа?

Каждому проекту нужен план, но также необходимо правильно заполнить все требуемые документы. Для начала, нужно понять, что нужно перед собой нужно поставить чёткий план, который описывает пример и перечень документации.

Как оформить смету

Как к содержанию документа, так и к его оформлению никаких четких критериев не предъявляется – смета может быть сформирована в рукописном виде или напечатана на компьютере, на обыкновенном листе любого удобного формата или на фирменном бланке компании.

Важное условие! Она должна быть подписана директорами двух предприятий: заказчика и исполнителя (или лиц, уполномоченных действовать от их имени), при этом подписи должны быть только «живыми» — использование факсимильных вариантов не предполагается. Смету можно удостоверить при помощи печатей организаций, но только при том условии, что использование штемпельных изделий зарегистрировано в их внутренних локально-нормативных актах

Смету можно удостоверить при помощи печатей организаций, но только при том условии, что использование штемпельных изделий зарегистрировано в их внутренних локально-нормативных актах.

Смета делается в двух идентичных по тексту и равнозначных по праву экземплярах, по одному для каждой из заинтересованных сторон. После составления и визирования обеими сторонами смета становится неотъемлемой частью договора, поэтому ее наличие следует зафиксировать в журнале учета внутренней документации.

Состав

Сметная стоимость подразделяется на 3 части. Рассмотрим их особенности:

  • Прямые траты. В них входит стоимость объектов, траты на эксплуатацию оборудования, ЗП сотрудников.
  • Накладные траты. Это расходы, направленные на формирование общий условий работы. К примеру, это траты на организацию и обслуживание объекта.
  • Сметная прибыль. Представляет собой расходы, не связанные с возведением объекта, но требующиеся для обеспечения работы строительной компании. К примеру, это могут быть налоги, траты на развитие производства, материальное стимулирование, создание нормальных условий для работы сотрудников.

К СВЕДЕНИЮ! Если строится уникальное здание, для создания сметы обычно используются укрупненные сметные нормы. Если же УСН нет, могут применяться единичные расценки.

Титульный лист

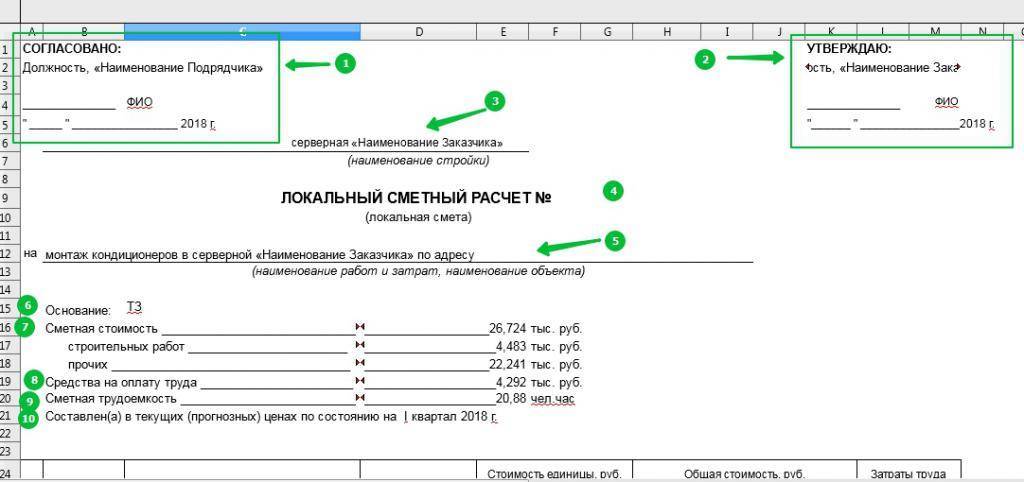

Рассмотрим, как читать сметы, на примере. Смета на монтаж сплит-системы (таблица на рисунке ниже) содержит 13 граф. Существуют и другие виды бланков, разнящиеся количеством граф. Но принцип везде похож и информация в графах схожа. Номера позиций текста, идущего ниже, соответствуют номерам на картинке примера сметы. Пример сметы на монтаж составлен для этой статьи и не привязан к какому-либо конкретному объекту.

1. Вверху слева расположен блок – «Согласовано». В нем прописывается подрядчик. Тот, кто выполняет работы. Указывается организация и данные руководителя. Здесь же ставится его подпись и печать.

2. Вверху справа расположен блок – «Утверждаю», содержащий должность, фамилию, инициалы и подпись руководителя заказчика. На блок «Утверждаю» тоже ставится печать.

3. Наименование стройки – место выполнения работ. В одной стройке могу быть объединены несколько частей работ.

4. Номер сметы. По нормативным документам принят такой порядок нумерации:

  • первые 2 цифры – номер раздела сводного сметного расчета;
  • вторая и третья – номер строки в его разделе;
  • третья и четвертая – номер сметы в этом объектном сметном расчете.

В примере номер сметы не поставлен. Она не входит в какую-либо документацию.

5. Наименование объекта, работ и затрат. Описание работ с указанием наименования и адреса объекта.

6. Основание. На основании чего формировалась смета? Это может быть дефектная ведомость, чертеж, техническое задание. Указываем, например техническое задание.

7. Сметная стоимость работ. Сумма сметы на монтажные работы прописанная в тысячах рублей. Указание суммы именно в тысячах рублей регламентировано МДС 81-35.2001.

8. Средства на оплату труда. Сколько должны заплатить рабочим теоретически?

9. Нормативная трудоемкость. Сумма человеко-часов без учета простоев, необходимых для выполнения работ.

10. Обоснование сметной стоимости. Смета примера составлена в текущих (прогнозных) ценах на I квартал 2018 года (но бывает индексация помесячная). Все расценки записываются в ценах 2001 года, а затем при помощи коэффициентов переводят в цены настоящего периода. Такой метод называют базисно-индексным.

Компьютерные программы для финансовых расчетов

В наше время разработано множество программных продуктов, с помощью которых можно составлять различные финансовые документы. С определенной долей условности их можно разбить на две группы:

  • Бесплатные. Их можно свободно найти в интернете, на тематических сайтах. Такие программы имеют минимальный функционал, позволяют выполнить наиболее простые расчеты и не имеют функции обновления нормативных баз.
  • Профессиональные. Используются специалистами и требуют приобретения программного и сервисного продукта. Наиболее популярными и функциональными считаются “Смета.ру”, “ГРАНД Смета”, “1С:Подрядчик”, “Турбосмета” и др.

Для заполнения сметы достаточно подставить необходимые показатели в созданный бланк, все вычисления будут проведены автоматически.

Если проект требует выполнения большого объема различных работ и внушительных вложений, то не стоит браться за такие серьезные расчеты самому, не имея специальных знаний. Лучше обратиться к специалистам, которые владеют современными технологиями производства и текущей ситуацией на рынке строительных материалов. Они смогут дать объективную картину по величине ожидаемых затрат и предложить варианты по ее возможной оптимизации. Сэкономив на услугах сметчика, можно потерять больше и вообще не реализовать свой замысел.

Правильное составление сметы

Составляем смету правильно!

В данной статье мы рассмотрим с вами важный вопрос: как правильно составить смету. Что же такое смета?

Смета расходов – это финансовый документ, который включает цены всех выполненных работ и перечень материалов и инструментов, используемых при строительстве. В смету расходов обязательно включаются накладные расходы, размер которых в основном составляет 15% от всей суммы. Кроме того, в смету включают непредвиденные расходы, размер которых в большинстве случаев составляет 2%. В смете обязательно учитывается прибыль фирмы подрядчика, размер прибыли составляет 12 – 15%.

Как правильно составить строительную смету? Разумеется, в смету могут вноситься коррективы. Все изменения – от марки бетона до марки обоев – должны быть согласованы с заказчиком. Смета согласовывается с заказчиком и является неотъемлемой частью договора. Недобросовестные исполнители будут утверждать, что учесть все моменты в строительстве невозможно и будут предлагать вам ориентировочную смету, такая смета не должна приниматься заказчиком, а такие исполнители должны быть уволены. Квалифицированные инженеры, чтобы правильно составить строительную смету, учитывают все материалы и даже такие моменты как марка и количество шурупов. Такой организации стоит отдать предпочтение. В процессе строительства или ремонта в смету могут быть внесены изменения, но только с разрешения заказчика или по вашей просьбе, конечно же, если материалы еще не оплачены, а работа еще не выполнена. Если правильно составить гранд смету, она поможет вам проследить ход строительства и оплачивать услуги подрядчика по этапам выполнения, потому что по смете составляется график финансирования и проведения работ.

Многие компании подходят к работе по составлению сметы довольно гибко, то есть, по вашей просьбе они рассчитывают несколько вариантов сметы, закладывая в смету различные виды материалов и оборудования. После того как вы ознакомитесь с ними, вы можете выбрать самый оптимальный для вас вариант. Компания, которая добросовестно относится к заказчикам, вам обязательно посоветует, как качественно выполнить ваш заказ и сэкономить деньги.

Если правильно составить строительную смету, вы сможете определить сумму необходимую для строительства и сопоставить ее с возможностью вашего бюджета. Возможно, после ознакомления со сметой расходов вы пересмотрите определённые моменты строительства или ремонта, например, решите заменить европейскую сантехнику отечественной или использовать в строительстве вместо паркетной доски более дешевый ламинат. Однако при таком подходе следует учесть все существующие пределы. Например, для того чтобы заменить существующие несущие стены из железобетона на стены из дешёвых газосиликатных блоков, вам придется вносить изменения в проект, что потребует дополнительных затрат времени и денежных расходов. Поэтому окончательные решения лучше принимать еще на этапе проектирования.

☛ Напомним, что если Вы хотите ознакомиться с уже готовыми сметами на различные виды работ, то Вы с лёгкостью можете их найти в нашем сметном каталоге.

☛ Так же на нашем портале доступен справочник сметчика с большим количеством сметных терминов.

Классификация смет

Зачастую предварительное определение стоимости крупного строительного объекта представляется очень сложным и даже невозможным из-за постоянно изменяющихся цен на трудовые ресурсы, энергоносители, строительные материалы, оборудование и инструменты. В таких случаях сметчики идут по принципу “от меньшего к большему”, применяя различные виды смет:

  • Локальные готовятся на тот или иной вид работ, исходя из объемов работ, количества и номенклатуры оборудования, действующих сметных нормативов, рыночных тарифов и цен. Например, внутренние сантехнические работы, благоустройство территории или монтаж системы сигнализации. В стоимость, устанавливаемую локальной сметой, входят прямые затраты, сметная прибыль и накладные расходы.
  • Объектные. Формируются в текущем или базисном уровне цен на конкретный объект способом суммирования нескольких локальных смет и группировки данных по разделам “Оборудование”, “Монтажные работы”, “Строительные работы”, “Прочие затраты”. Сюда также включают средства, предусмотренные на покрытие так называемых лимитированных затрат (временных сооружений, удорожание процессов зимой).
  • Сводный расчет сметный. Показывает лимит средств, требуемый для полного завершения предусмотренного проектом объекта, по нему открывается финансирование строительных работ. В сводный расчет включаются все объектные сметы и расчеты на отдельные виды расходов. Он формируется на строительство в целом, независимо от количества подрядчиков, исходя из текущего уровня цен. Средства при этом распределяются по отдельным главам в зависимости от конкретного объекта. При составлении сводной сметы инструкция предусматривает наличие пояснительной записки с текстовым описанием основных параметров строительства.

При определении стоимости работ многое зависит от предоставленной сторонами соглашения для подготовки документов информации. Здесь можно выделить несколько видов смет:

Концептуальная. Готовится на этапе проработки ТЭО инвестиционного предложения. Основывается на мощности объекта или стоимости единицы свойств потребительских. Точность от 17 до 20%.

Инвесторская. Разрабатывается на предпроектном этапе как основа для стартовой цены при проведении торгов. При этом используются генеральный план, эскиз, схема размещения сооружения, укрупненный расчет по спецификации оборудования и объемам работ. Точность от 10 до 13%.

Смета подрядчика. Составляется на базе тендерной документации при подготовке к заключению соглашения. При ее подготовке подрядчик пользуется ФЕР и ТЕР и опытом возведения подобных объектов ранее. Здесь уже присутствуют инфляционные потери, прибыль организации и расходы субподрядчиков. Точность от 5 до 7%.

Смета проектировщика. Используется более полная документация (проект, рабочие схемы и чертежи, единичные расценки, элементные нормы, средние отраслевые значения цен), что повышает точность расчетов до 2-5%.

Исполнительная

Рассчитывается по фактическим расходам подрядчика на конечной стадии строительства, поэтому принимаются во внимание все появившиеся у заказчика и исполнителя дополнительные расходы. По этому финансовому документу вычисляют окончательную балансовую стоимость возведенного объекта.. Смета может иметь вид таблицы, в колонках которой указываются виды работ, их объем, количество, цена и стоимость стройматериалов, а также дополнительных процессов и ресурсов

В другом варианте возможно применение таких разделов, как прямые затраты (эксплуатация оборудования, оплата труда, покупка стройматериалов), накладные расходы (отчисления в фонды, командировки, охрана труда) и сметная прибыль

Смета может иметь вид таблицы, в колонках которой указываются виды работ, их объем, количество, цена и стоимость стройматериалов, а также дополнительных процессов и ресурсов. В другом варианте возможно применение таких разделов, как прямые затраты (эксплуатация оборудования, оплата труда, покупка стройматериалов), накладные расходы (отчисления в фонды, командировки, охрана труда) и сметная прибыль

Для подтверждения правильности произведенных финансовых расчетов, выявления неточностей и внесения необходимых изменений заказчик имеет право обратиться к независимым экспертам. Их услуги, как правило, стоят от 0,3 до 0,5% от общей стоимости строительства.

https://youtube.com/watch?v=mwywdMl7VjA

Примерный образец сметы на строительство дома из древесины, покрытого металлочерепицей

Попробуем и мы ознакомить вас с образцом сметы на строительство дома, выполненного из дерева, площадью 150 кв.м

Наименование объекта: деревянный домТехнология: бревенчатое строительствоОбщая площадь: 150 кв.мОбщая сметная стоимость: 1 млн 630 тысяч 244 руб (1 630 244 руб)Основание: проектная документация, чертежи

  • 1. Проведение геолого-гидрогеологических, топографических изыскательских работ на площадке под возведение дома (кв.м) 200х100= 20 000 руб
  • 2. Земельные работы по снятию гумусного слоя почвы (куб.м) 10х450=4500 руб
  • 3. Рытье траншеи под фундамент с шириной 600 мм (куб.м)
    50х575=28 750 руб
  • 4. Ручное выравнивание траншеи с уплотнением грунта (м2)
    22х689=14 960 руб
  • 5. Засыпка песка и щебня в ров (м3) 12х1200=14 400.
    Сюда же включается стоимость материала 12х600= 7200
    Всего по этой позиции 14 400 +7200= 21600
  • 6. Монтаж, а после полного затвердевания, демонтаж опалубки (м2)
    60х100=6000;
    сюда же включается стоимость аренды опалубки 60х250=15000;
    всего по этой позиции 6000+15000= 21000
  • 7. Связывание продольной стальной арматуры D12 и поперечной арматуры D8 (м3). Предусматривается расход 60 кг металлопроката на 1 м3 бетона.
    Работа 20х1800=36000;
    потребность в арматуре D12 и D8 20х60=1200 кг. Если цена арматуры за 1 тонну составляет 26000 руб, то стоимость материала 1,2х2600=31200.
    Всего по 7-й позиции 36000+31200= 67200
  • 8. Заливка бетонной смеси 20х2500=50000;
    стоимость бетона 20х5000=100 000
    Общая стоимость 8-й поз. 50000+100000=150000
  • 9. Выполнение гидроизоляции вертикальных стен фундамента (с помощью горячего битума, нанесенного два раза) (м2) 80х150=12000
    Стоимость материалов 80х45=3600
    Всего по 9-й позиции 12000+3600=15600
  • 10. Шлифовка бревен рубанком (пог. м) 572х66=37752
  • 11. Чистовая, 2-сторонняя шлифовка бревен (м2) 572х400=228800
  • 12. Выравнивание углов (шт.) 8х1500=12000
  • 13. Подкат бревен (шт.) 2х1500=3000
  • 14. Проведение работ по обеззараживанию бревен специальными растворами (пог.м) 580х15=8700
    стоимость септиков 580х20=11600
    Всего 8700+11600=20300
  • 15. Монтаж сруба на фундамент (м2) 150х550=82500;
    материалы 150х1500=225000;
    итог по 15-й поз. 82500+225000=307500
  • 16. Двухсторонняя подвивка пакли, (пог. м) 572х50=28600;
    материал 572х3=1716;
    итог по 16-й поз. 28600+1716=30316
  • 17. Двухсторонняя конопатка сруба, (пог. м) 572х140=80080;
    материал 572х3=1716;
    итог по 17-й поз. 80080+1716=81796
  • 18. Вырубка оконных и дверных проемов, монтаж окон и дверей (шт.)
  • 14х2000=28000;
    материал 14х2500=35000;
    итог по 18-й поз. 28000+ 35000=63000
  • 19. Установка балок, монтаж перекрытий, настилка чернового пола (м2)
    128х80=10240;
    материалы 5522,38х6,7=37000;
    итог по 19-й поз. 10240+ 37000=47240
  • 20. Обшивка вагонкой стен, потолка, крыши, настил чистового пола (м2) 390х325=126750
    материалы 7586,2х5,8=44000
    всего по 20-й поз. 126750+44000=170750
  • 21. Окрашивание (м2) 144х50=7200;
    краска и др. материалы 144х70=10080;
    итог 7200+10080=17280
  • 22. Сборка крыши с монтажом обрешетки (м2) 135х750=101250;
    материалы 5400х2,5=13500;
    итог 101250+13500=114750
  • 23. Монтаж металлочерепицы (м2) 135х300=40500;
    стоимость металлочерепицы и крепежа 135х350=47250;
    итог 40500+47250=87750
  • 24. Отделка цоколя камнем (м2) 22х2200=48400;
  • 25. Монтаж входных металлических дверей, 2 комплекта (м2) 2х3500=7000;
    материал 2х4500=9000;
    итог по 25-й поз. 7000+9000=16000

Всего по смете: 1 630 244 руб
в том числе:

  • — на материалы: 592 862 руб
  • — на выполнение работ: 1 037382 руб

Как видим, составить примерную смету на строительство дома не очень трудно, если знать расход материалов, нормативные расценки и текущие цены. В статье также приведен образец смет для жилого дома из газоблоков (см. рис.).

Коэффициенты и НДС

Наверное, самым запутанным и сложным является система применения специальных коэффициентов. Они бывают как понижающими, так и повышающими. Могут использоваться в следующих случаях (к каждому приведены примеры):

  • Условия производства работ: наличие помех в помещении, жилое или производственное здание.
  • Влияние внешних факторов – зимнее удорожание.
  • Территориальные особенности – поправочные коэффициенты при перевозке груза (мусора).
  • Способ ведения работ – ремонт своего помещения собственными силами.
  • Корректировка объема работы – толщина штукатурного слоя.

Таких значений много, они установлены как на федеральном, так и на местном уровне. Неспециалисту понять правомерность их применения сложно, в большинстве случаев это и не требуется бухгалтеру, но знать об их существовании необходимо.

Большое количество вопросов вызывает НДС, если точнее, его отсутствие в документах, которые составлены для фирм-упрощенцев. Когда подрядчик применяет УСН и не платит НДС, он покупает материалы, которые в подавляющем большинстве случаев включают налог. Заказчики иногда норовят выкинуть НДС из сметы вообще, это в корне неверно.

  1. Смета формируется с учетом системы налогообложения подрядчика. Если документацию заказывают у сторонней компании, необходимо предупредить составителя о применении упрощенки. В таком документе можно увидеть строчки вроде «компенсация НДС в материалах».
  2. В случае если был выигран аукцион, где смета составлена с НДС, используются разные подходы к корректировке данных:
    • Отдельной строкой указывается коэффициент понижения (если было) цены по аукциону, и затем идет строка итоговой стоимости с указанием «Без НДС», дописывается ссылка на статью НК 26.2 «Упрощенная система налогообложения».
    • При отсутствии снижения цены (так происходит, например, когда заявку подал только один участник и с ним заключается контракт) в смету также добавляется еще одна строка «Итого» с указанием той же стоимости, но только с уточнением «Без НДС» и отсылкой к НК. Заключение госконтракта с упрощенцем не повод уменьшать окончательную цену на НДС (Письмо Минфина №24-01-07/34829 от 15.05.19).

Обратите внимание! Коэффициенты могут указываться построчно, это видно в колонке с шифром, а могут отражаться в итоговой таблице. Зависит от выбранного метода расчета. Лучше согласовать конкретный вариант оформления итоговой таблицы в части НДС с заказчиком напрямую

Обращаться при этом можно и в сметный отдел, и в бухгалтерию, ведь именно они передают документы на оплату в казначейство и наверняка знают, какой документ пройдет проверку, какой нет

Лучше согласовать конкретный вариант оформления итоговой таблицы в части НДС с заказчиком напрямую. Обращаться при этом можно и в сметный отдел, и в бухгалтерию, ведь именно они передают документы на оплату в казначейство и наверняка знают, какой документ пройдет проверку, какой нет.
